审计工作进展:
审计范围:本月4月28日,接收施工单位第一次进度款申请资料,审计范围主要覆盖了施工阶段的工程量核算、签证审核、主要材料及设备进场查验、本月施工进度情况等,具体情况如下:
1、工程量核算情况

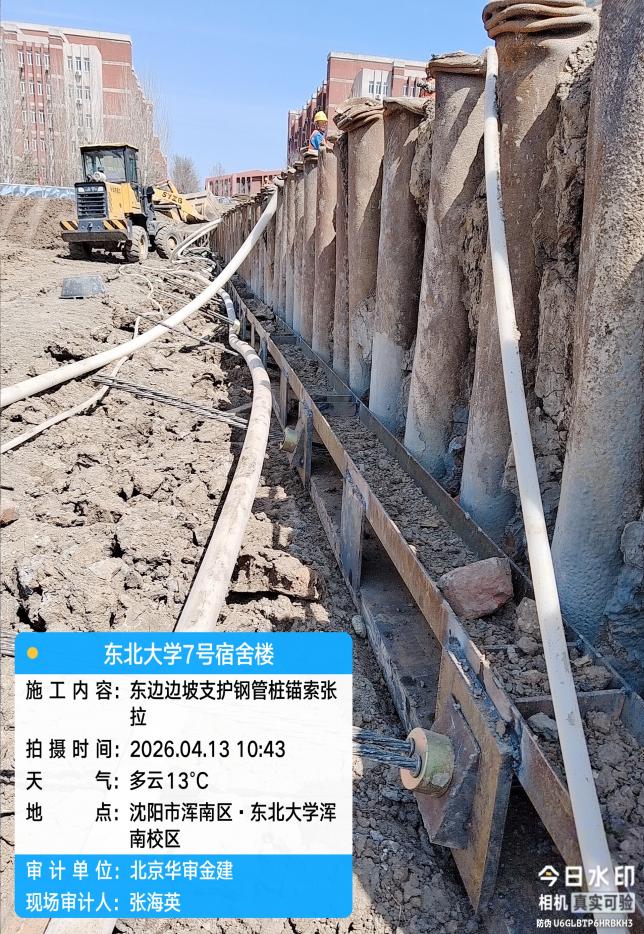

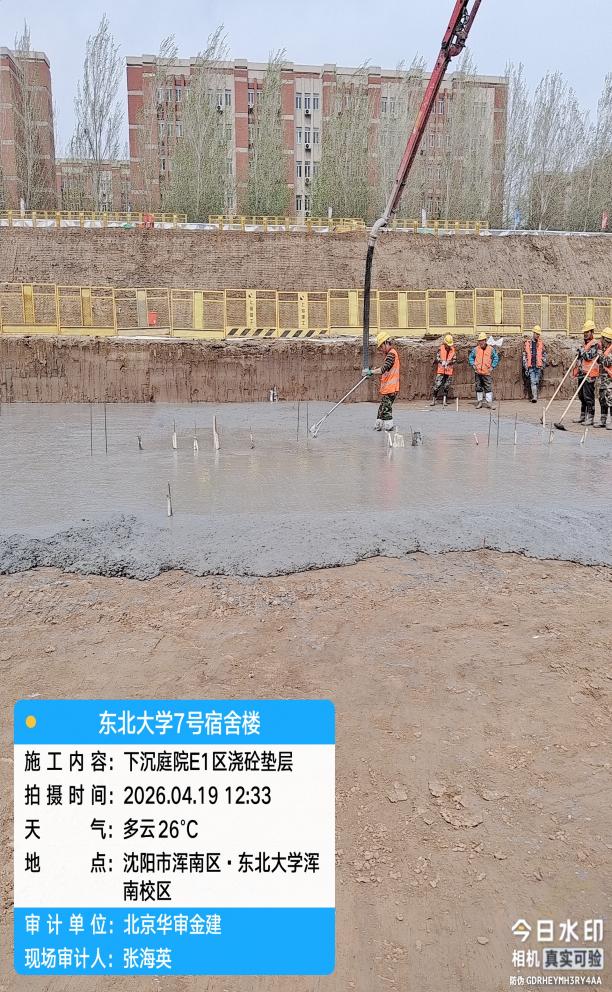

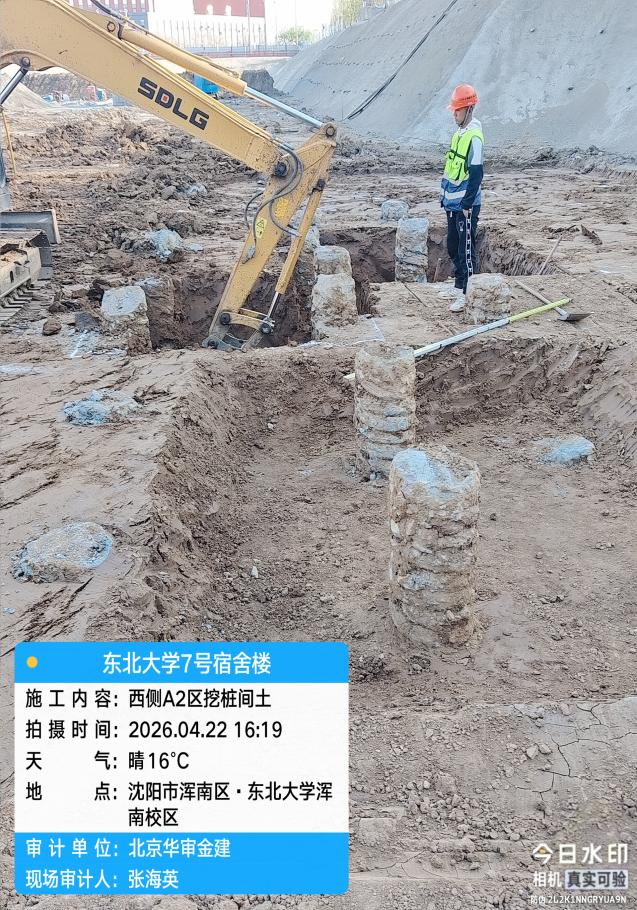

土建工程:截止到4月20日,场坪工程完成100%,土方开挖、外运完成90%;CFG桩完成1450根;基坑支护钢管桩全部完成,东侧钢管桩边坡喷射混凝土及第一道锚索、钢梁完成;西侧边坡喷射混凝土完成;现场办公区及工人生活区临设完成;临时道路混凝土完成;现场大门、围挡及广告布、旗杆、宣讲台、样板区等临时设施全部完成;下沉庭院9-23轴/E-M轴基础垫层施工完成;1#和2#塔吊基础施工完成,塔吊安装1台。
安装工程:10kV东北大学新设临时变台工程完成,生活区临水、临电工程完成。
2、资金使用情况
东北大学浑南校区7号宿舍合同金额304080189.89元,其中暂列金额30000000元,预付款4100.19万元。截止到2026年4月20日,累计完成投资额(还未核算完成)。
3、设计变更及签证审核情况
本月发生签证0项,变更0项,索赔0项,罚款单0项。
4、本月主要材料及设备进场情况
进场材料、设备名称 | 生产厂家 | 规格、型号 | 是否符合 招标文件要求 |
防水材料 | 大禹防水建材集团有限公司 | 4mm 3mm |
符合 |
钢筋 | 抚顺新钢铁有限责任公司 | 一级钢φ6、三级钢φ8、φ10、φ12、φ14、φ16、φ18、φ20、φ25 |
符合 |
审计重点:
对本月进场材料进行现场验收,检查合格证、检测报告,确保材料满足相关要求;研究合同、施工单位投标报价文件,为进度款审核做准备。其中有几个需要注意的事项:对于土方二次倒运严格依据清单报价执行;对于冬季施工费的计取,严格按照辽宁省费用计取文件及施工期沈阳地区气象记录执行。
