审计工作进展:
1. 本月施工进度完成情况

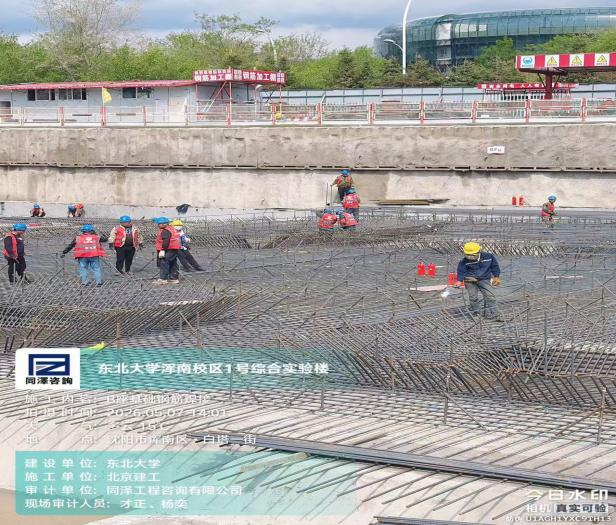

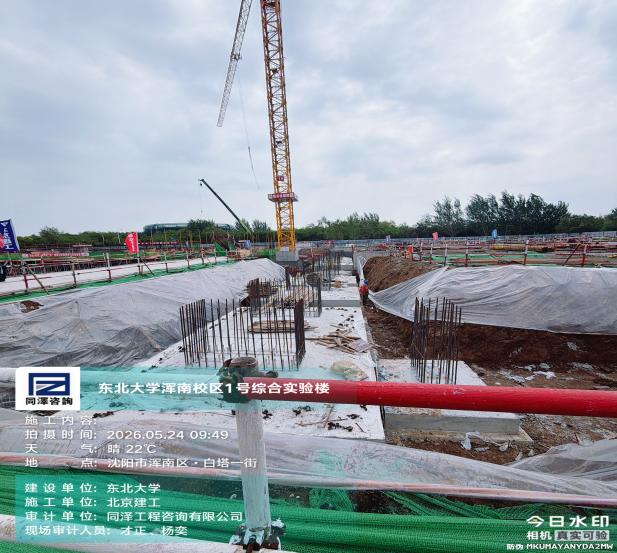

(1)A座:设备基础、独立基础已全部完成浇筑,型钢柱插筋完成绑扎,西侧、北侧独立基础部分已完成回填;A座东侧地梁已完成浇筑并进行土方回填、地上结构脚手架搭设完成,目前正在进行支模及柱钢筋绑扎;
(2)B座第1、2流水段:整体筏板基础底部防水、基础钢筋已经浇筑完成,地下室脚手架搭设、顶部支模全部完成,地下部分柱、墙、钢筋绑扎完成,正在进行顶部梁、柱、板钢筋绑扎施工;卫生间排水套管预埋、人防套管预埋、穿线管预埋正在施工;
(3)B座第3流水段:整体筏板基础底部防水、基础钢筋已经浇筑完成,地下室脚手架搭设完成,顶部支模完成75%,地下部分墙、柱钢筋绑扎完成90%,梁、板钢筋未开始施工;
(4)B座第4流水段:目前筏板基础底部防水、基础钢筋已完成施工,正在进行柱钢筋绑扎,基础未浇筑;
(5)B座整体砖胎膜已全部完成施工;
(6)B座2#塔吊:基础钢筋、地脚安装、模板、混凝土浇筑全部完成,塔吊进场安装、验收完成,已经开始使用。
2. 实际进度和计划进度对比分析
根据施工单位每周监理例会上报下周完成计划,结合目前现场施工完成情况,与北京建工施工单位五月最后一周上报的工程进度计划比较,实际施工完成情况与进度计划一致。
下月跟踪审计重点:
下个月施工现场主要施工内容为地下室主体结构工程施工,主要跟踪审计重点:
1、每日现场施工情况跟踪拍照、存档;
2、根据图纸抽查钢筋施工间距是否符合设计图纸;
3、混凝土构件浇筑时,确认进场混凝土标号是否符合设计图纸;
4、抽查钢筋直径、锚固长度是否与设计一致;
5、根据现场跟踪核对工程进度情况;
6、参与材料进场验收,检查材料规格、品牌是否符合图纸及合同要求;
7、参与每周监理例会;
8、每天、每周及时完成每日跟踪小结汇报和周报;
9、审核施工单位申报的进度款,并出具报告,此月接收到工程违约金扣除通知单,扣除金额3万元整,将在申报的进度款中扣除。
