东北大学浑南校区人才公寓工程一标段:
本月施工进度:

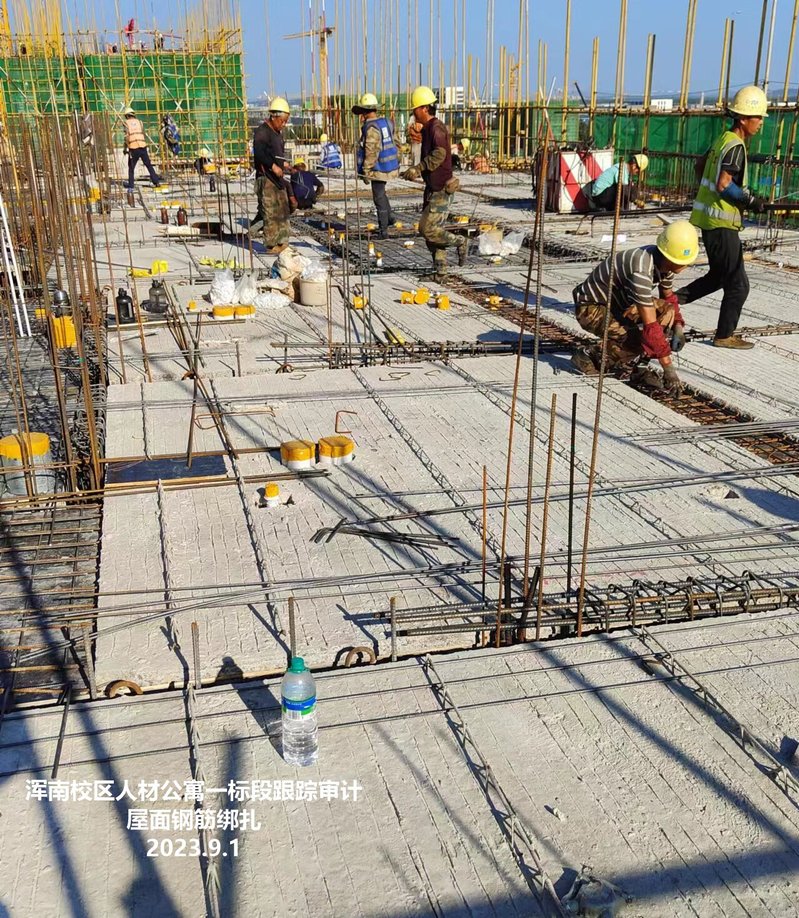

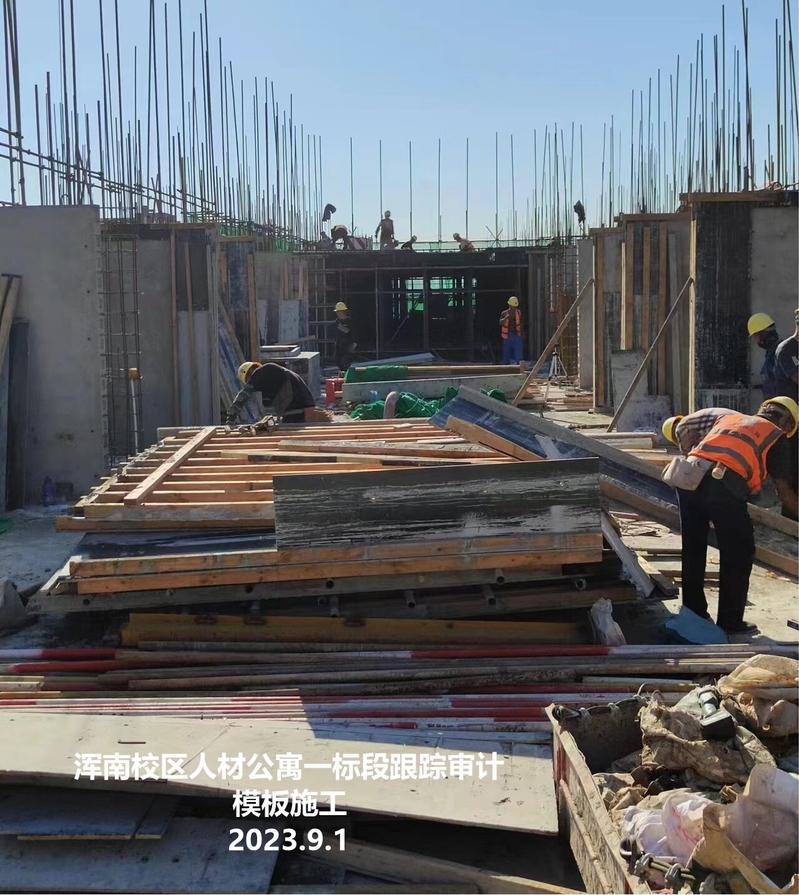

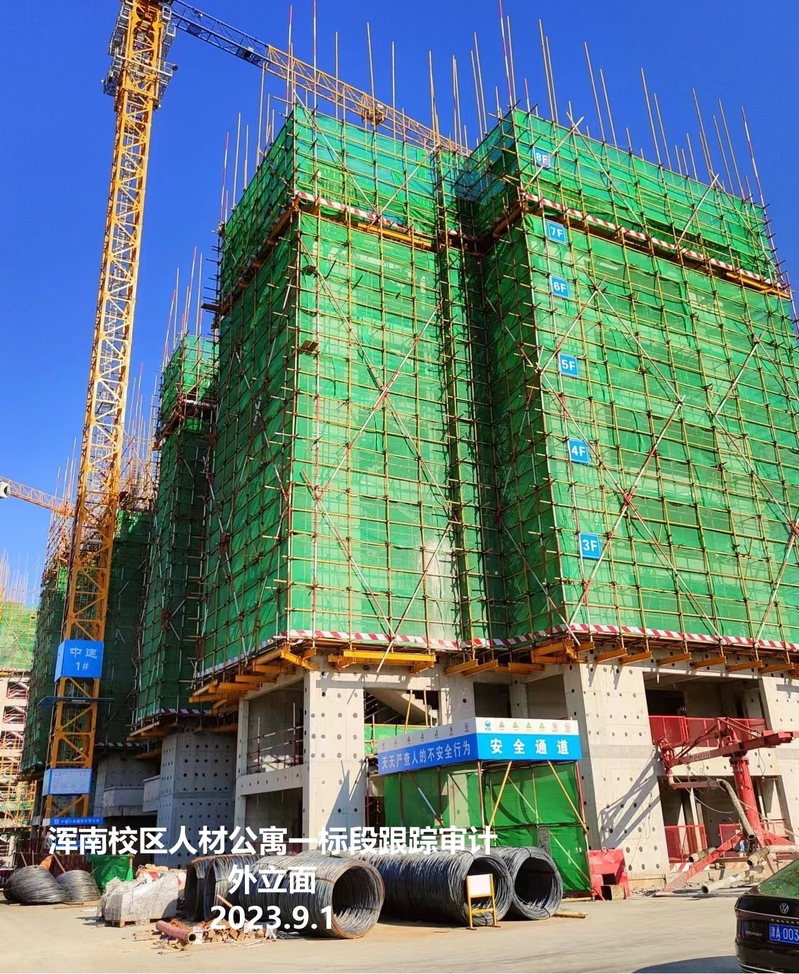

1#楼完成了4层、5层、6层、7层的剪力墙、框架梁、楼板混凝土浇筑施工;8层1-17轴外脚手架搭设完成,预制墙板安装完成,剪力墙钢筋绑扎及模板施工完成,正在进行梁板模板支撑体系搭设施工;17-33轴外脚手架搭设正在施工,预制墙板安装完成,现浇剪力墙柱钢筋电渣压力焊连接施工;东侧第一施工段地下室外墙SBS卷材防水施工完成,挤塑板保护层及砖砌保护墙施工完成50%。
3#楼完成3层、4层、5层、6层的剪力墙、框架梁、楼板混凝土浇筑施工;7层外脚手架搭设完成,预制墙板安装完成,剪力墙钢筋绑扎完成,墙内水电预埋安装完成,正在进行现浇剪力墙模板安装施工;地下室外墙SBS卷材防水施工完成100%,挤塑板保护层及砖砌保护墙施工完成50%;3#楼和5#楼之间地下室外墙外侧SBS卷材防水施工完成100%,挤塑板保护层及砖砌保护墙施工完成100%;地下室顶板两道3+4mmSBS卷材防水施工完成40%,现浇混凝保护层浇筑完成30%;东侧第二施工段地下室筏板垫层混凝土浇筑完成,SBS卷材防水层施工完成,防水混凝土保护层施工完成,正在进行筏板钢筋绑扎施工。
5#楼完成了4层、5 层、6层、7层、8层的剪力墙、框架梁、楼板混凝土浇筑施工;9层预制墙板进场,正在进行预制墙板安装,外脚手架搭设施工;地下室外墙外侧SBS卷材防水层施工完成100%,挤塑板保护层及砖砌保护墙施工完成100%,基坑肥槽回填土完成100%。
本月跟踪审计内容:
本月参加监理例会4次,参与现场24次。5#楼3处预制墙现场施工改为了现浇剪力墙,减少工程造价约0.5万元,本期工程进度款申报完成产值为9392142.6元,目前正在审核中。



东北大学浑南校区人才公寓工程二标段:
本月施工进度:

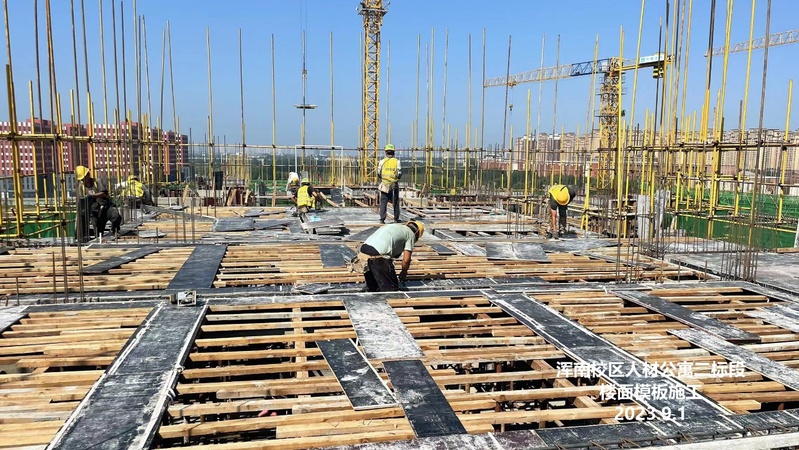

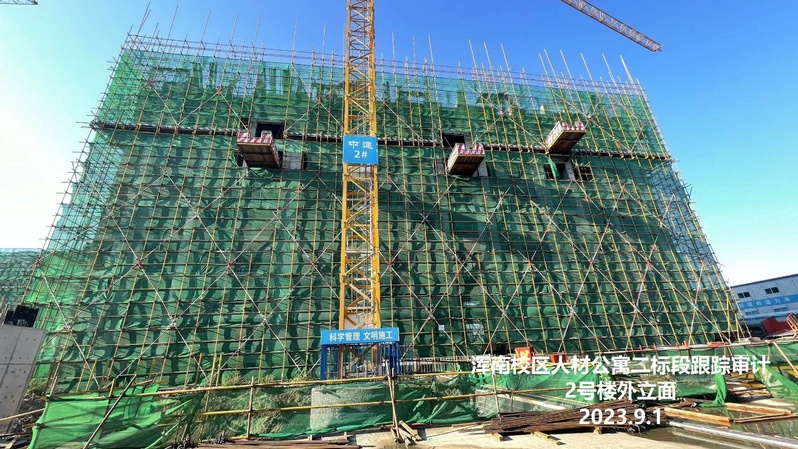

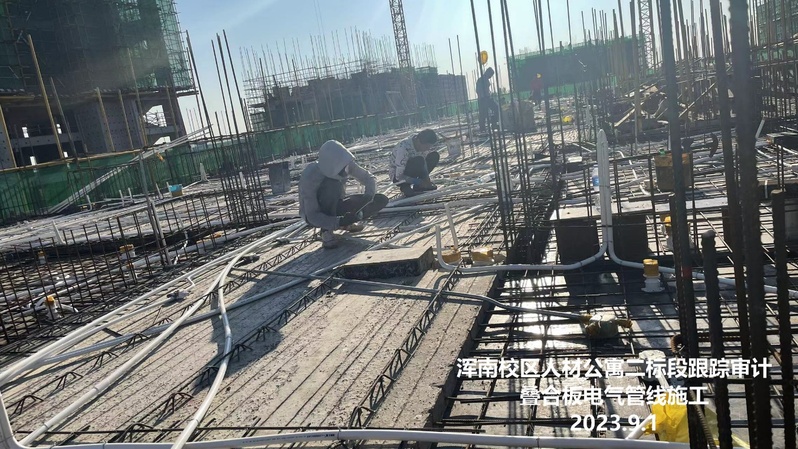

2#楼6、7、8、9、10层预制墙体吊装、墙柱钢筋绑扎、水电预留预埋、墙柱合模、架体搭设,梁板模板施工、梁板钢筋绑扎、机电管线铺设、梁板墙柱浇筑混凝土。
人防部分:14-18/A-M轴混凝土浇筑完成,14-18/M-S地下室墙柱钢筋完成、墙柱合模、架体搭设、墙板模板、梁板钢筋绑扎;地下室人防外墙及保温板砖墙施工完成70%;地下室侧墙外脚手架拆除,地下室回填完成70%;
4#楼1、2、3、4层架体搭设,梁板模板施工、梁板钢筋绑扎、机电管线铺设、梁板墙柱浇筑混凝土、预制墙体吊装、墙柱钢筋绑扎、水电预留预埋、墙柱合模、架体搭设;
6#楼5、6、7、8层预制墙体吊装、墙柱钢筋绑扎、水电预留预埋、墙柱合模、架体搭设,梁板模板施工、梁板钢筋绑扎、机电管线铺设、梁板墙柱浇筑混凝土;9层预制墙体吊装、墙柱钢筋绑扎、水电预留预埋;
本月跟踪审计内容:参加监理例会4次,参加质量验收32次;本月施工单位进度款申报完成产值8272666元,目前正在审核中。



东北大学浑南校区6号学生宿舍:
本月施工进度:

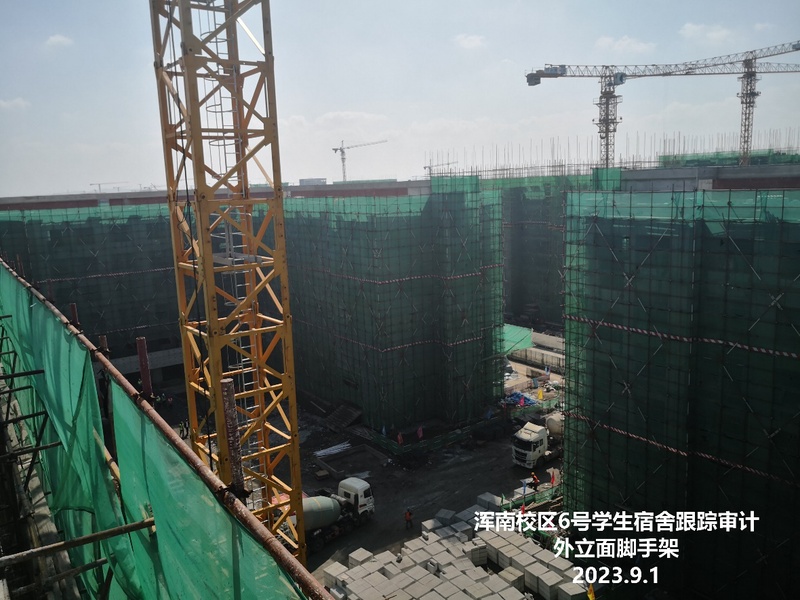

主体施工已于7月20日封顶,本月主要工作为屋面层1、3、4、7、8段女儿墙钢筋绑扎及混凝土浇筑施工,现已全部完成,其余工作为脚手架体拆除及材料退场,现此部分工作已全部完成。二次结构:A区砌筑施工,现2层、3层、4层、5层、6层均完成95%以上,剩余工作仅为零星砌筑,首层因浴室变更制约现无法进行地面夯实和垫层施工,不具备砌筑条件未砌筑,构造柱浇筑现2层、3层、4层施工完毕,5层完成30%,楼内植筋2层-屋面层施工完成;

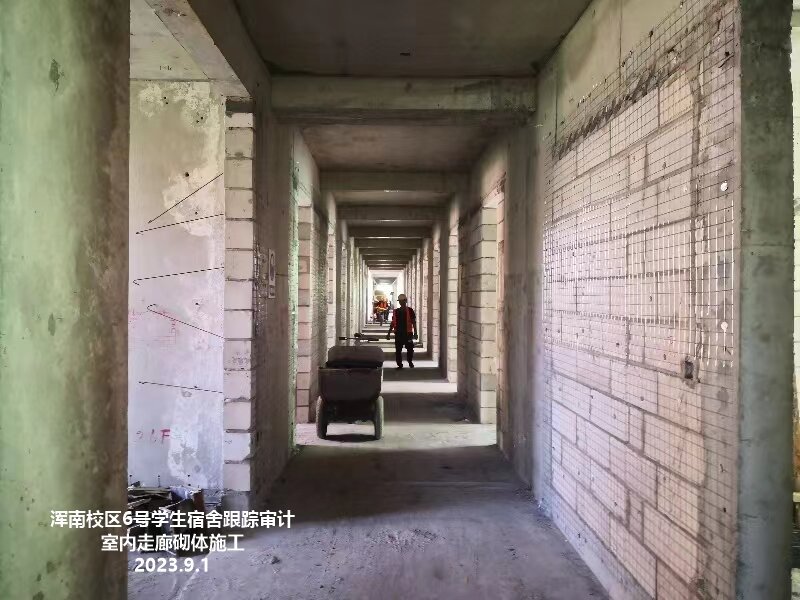

B区砌筑施工,现2层、3层、4层、5层、6层均完成95%以上,剩余工作仅为零星砌筑,首层因浴室变更制约未砌筑,构造柱浇筑现2层、3层、4层施工完毕,5层完成30%,楼内植筋2层-屋面层施工完成;

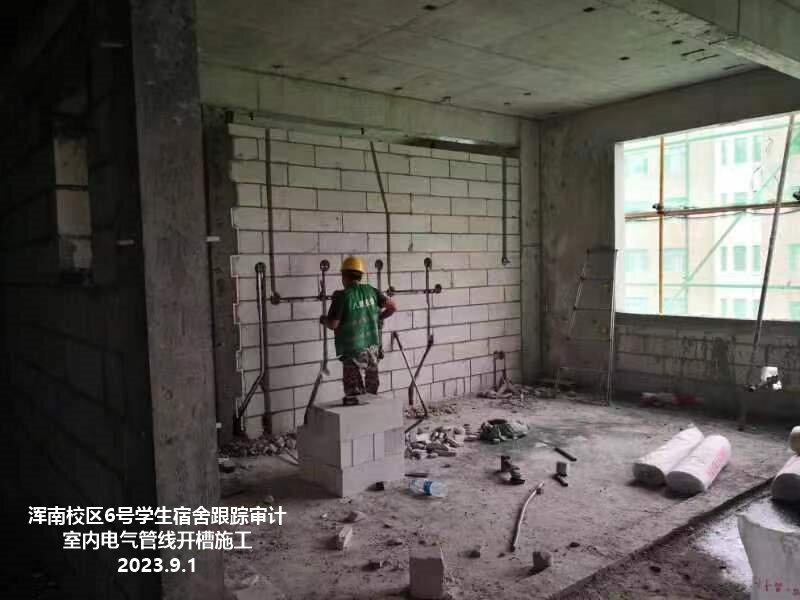

电气:A区二次开槽配管2层、3层已施工完毕,4层完成70%,B区二次开槽配管2层、3层已施工完毕,4层完成70%,2层桥架支架施工完成,宿舍暗装配电箱体施工同二次开槽配管进度相同。
采暖:首层28-52/A-AD轴(B区)地沟内采暖主干管及管沟内支管已全部施工完毕,现地沟盖板已封闭,具备回填土及后续施工条件。
外墙:2层外墙抹灰施工完成,岩棉保温施工完成,陶土砖砌筑完成15%。
屋面:屋面陶土砖砌筑施工完成,屋面找坡层、保温层及找平层完成50%,将进行防水施工。
8月18日,2#塔吊拆除完毕并退场;现场大型机械现有塔吊1台,施工电梯1部,预制砂浆搅拌罐1台。
本月跟踪审计内容:
本月共计参加分段验收4次,共计参加监理例会4次,本月发生现场签证1项,采暖管道路由改变,原预留套管及洞口作废并新做,预计增加造价0.5万元。施工单位本月进度款申报值为5195401.75元,审核确认值为4825739.74元。



审计处
