2023年9月浑南校区全过程跟踪审计

时间:2023-10-09浏览:10

东北大学浑南校区人才公寓工程一标段:

本月施工进度:

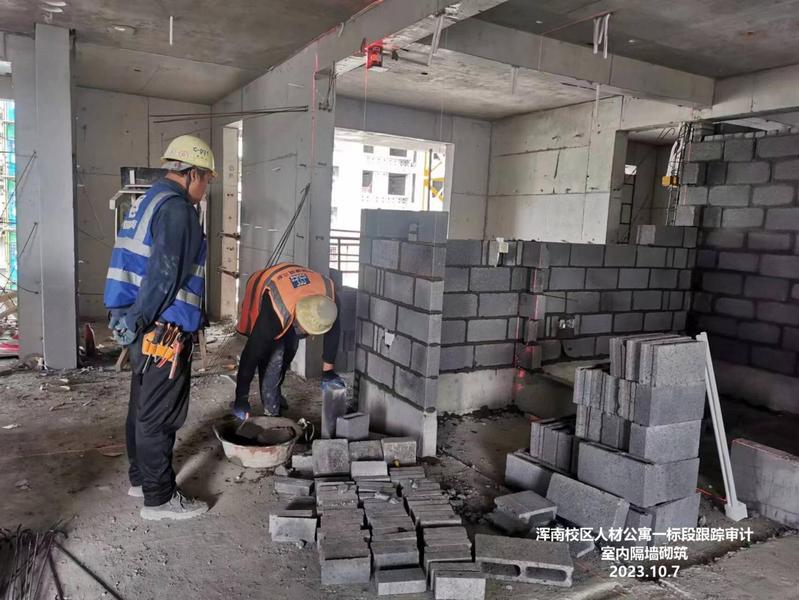

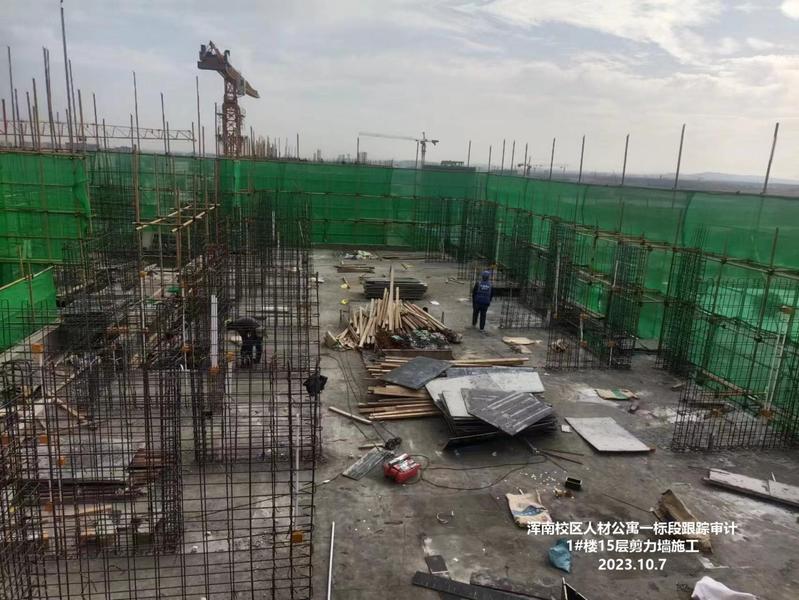

1#楼完成了8层、9层、10层、11层、12层的剪力墙、框架梁、楼板混凝土浇筑施工;13层完成了工字钢悬挑外脚手架搭设,预制墙板安装,剪力墙钢筋绑扎,水电预埋安装施工。1-17轴预制叠合板安装完成,正在进行梁板钢筋绑扎施工;17-33轴正在进行现浇剪力墙支模施工;1-4层砌体拉结筋植筋完成;1层、2层、3层外墙及卫生间反坎混凝土浇筑完成;2层、3层砌块墙体正在进行砌筑施工;

3#楼完成了7层、8层、9层、10层的剪力墙、框架梁、楼板混凝土浇筑施工;屋面层楼梯间剪力墙及女儿墙钢筋绑扎完成,正在进行剪力墙支模施工;东侧第二施工段地下室筏板及导墙混凝土浇筑完成,剪力墙及柱钢筋绑扎完成,梁板模板及支撑体系搭设完成,框架梁钢筋绑扎完成;1-3层砌体拉结筋植筋完成;1层外墙及卫生间反坎混凝土浇筑完成;2层、3层外墙及卫生间反坎支模完成;一层砌块墙体正在进行砌筑施工;

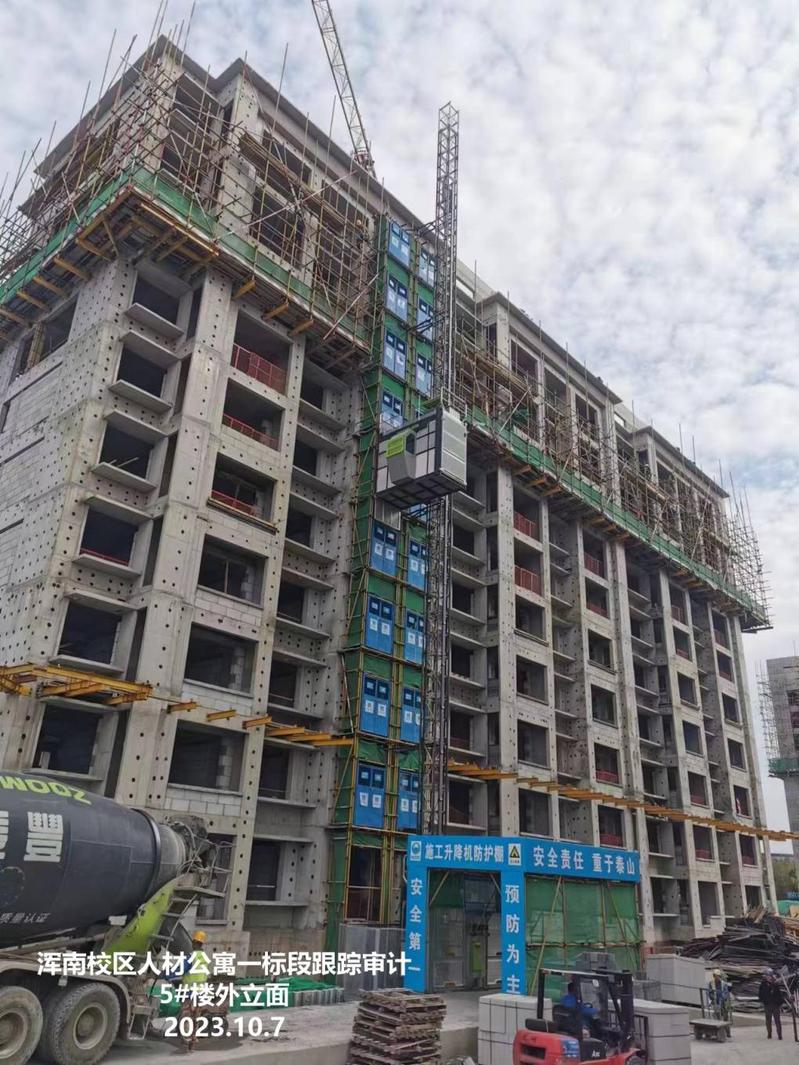

5#楼完成了9层、10 层及屋面层的剪力墙、框架梁、楼板及女儿墙混凝土浇筑施工;1-5层砌体拉结筋植筋完成,外墙及卫生间反坎混凝土浇筑完成。1层、2层、3层砌块墙体砌筑完成。正在进行4层砌块砌体砌筑施工;

本月跟踪审计内容:

本月参加现场监理例会4次。检查进场预制构件,核对叠合预制板的厚度、预制墙板甩筋长度等项目9次。检查现浇混凝土楼板厚度、地下室人防钢筋验收、混凝土标号等项目32次。本月收到钢筋工程施工方案、混凝土工程施工方案、地下室防水施工方案、悬挑式卸料平台专项施工方案、施工电梯基础施工方案、塔吊基础施工安装、肥槽回填土施工方案、二次结构施工方案合计8本。完成8月份进度款审核,审定支付金额为6,250,821元,纸版报告签字盖章已经完成。9月份进度款尚未申报。





东北大学浑南校区人才公寓工程二标段:

本月施工进度:

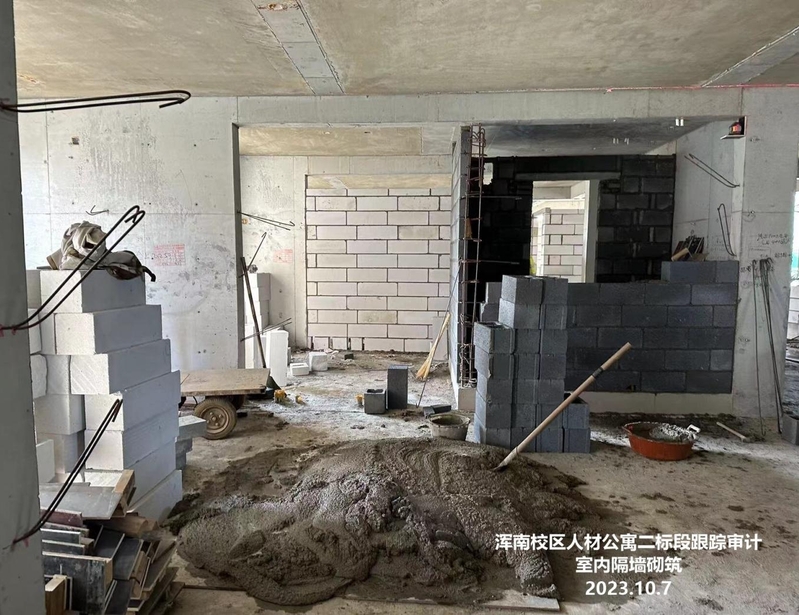

2#楼10层、11层、12层、13层、14层预制墙体吊装、墙柱钢筋绑扎、水电预留预埋、墙柱合模、架体搭设,梁板模板施工、梁板钢筋绑扎、机电管线铺设、梁板墙柱浇筑混凝土;1层、2层、3层植筋完成;1层、2层槛墙模板、混凝土施工完成,3层槛墙模板施工。坡道垫层、砖胎膜、抹灰、防水、底板钢筋和混凝土施工完成,混凝体墙钢筋施工中。

4#楼5层、6层、7层、8层、9层预制墙体吊装、墙柱钢筋绑扎、水电预留预埋、墙柱合模、架体搭设,梁板模板施工、梁板钢筋绑扎、机电管线铺设、梁板墙柱浇筑混凝土;10层预制墙体吊装,墙柱钢筋绑扎。

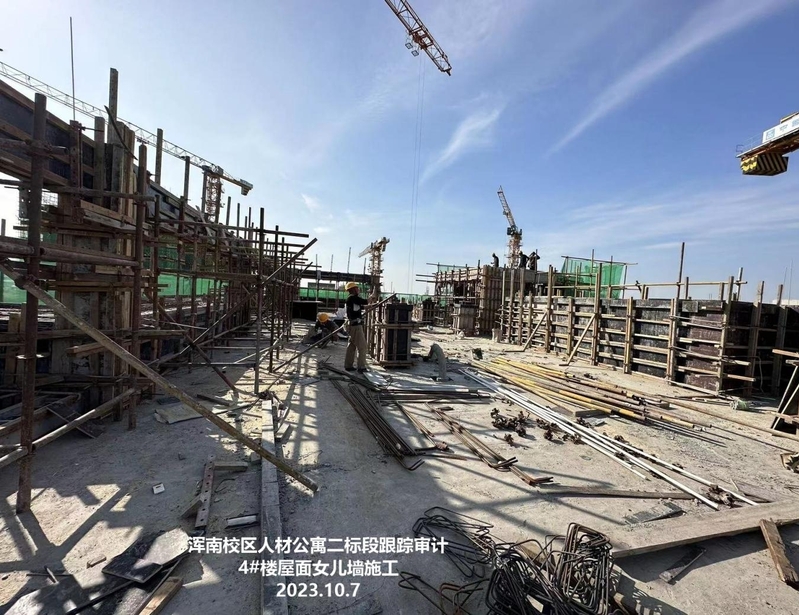

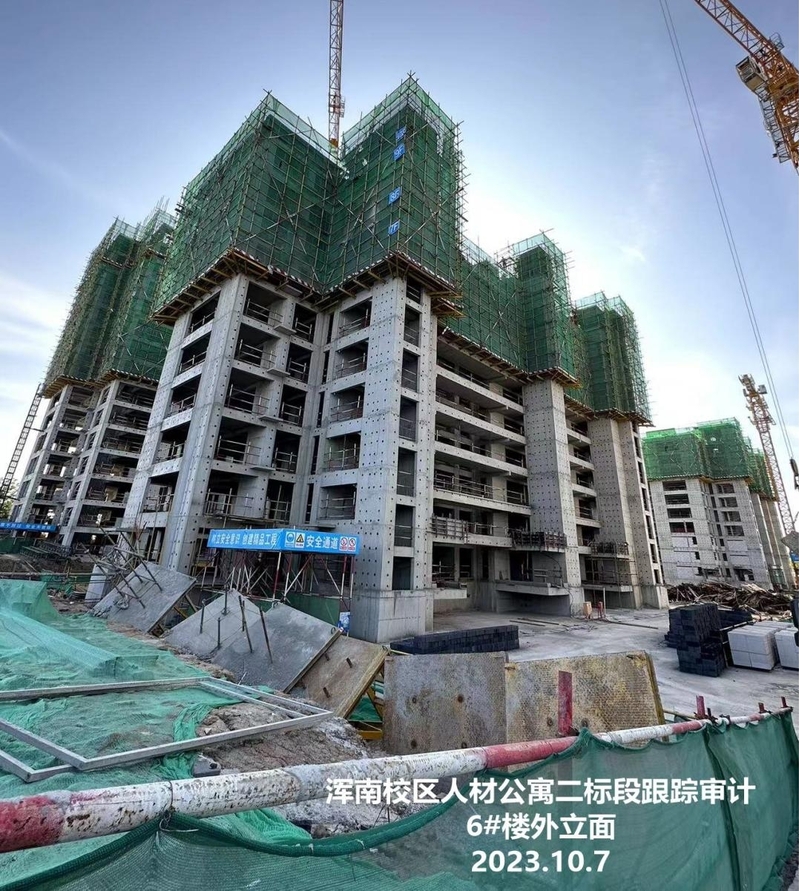

6#楼8层、9层、10层、屋顶预制墙体吊装、墙柱钢筋绑扎、水电预留预埋、墙柱合模、架体搭设,梁板模板施工、梁板钢筋绑扎、机电管线铺设、梁板墙柱浇筑混凝土;女儿墙模板、混凝土完成。

人防部分:14-18/M-S轴地下室人防顶板钢筋、混凝土施工完成;局部外墙防水施工完成。

本月跟踪审计内容:本月参加监理例会4次,参加质量验收23次,参加6#楼2层砌筑样板间验收一次。本月收到东大公寓装饰图(电子版),收到浑南校区人才公寓施工(二标段)农民工工资补充协议(电子版);出具8月进度款报告,审定金额7337088元。9月进度款尚未申报。





东北大学浑南校区6号学生宿舍:

本月施工进度:

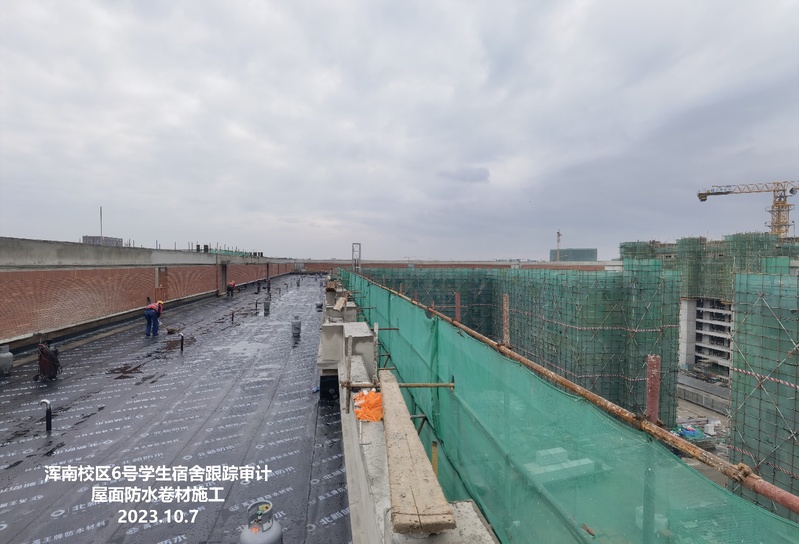

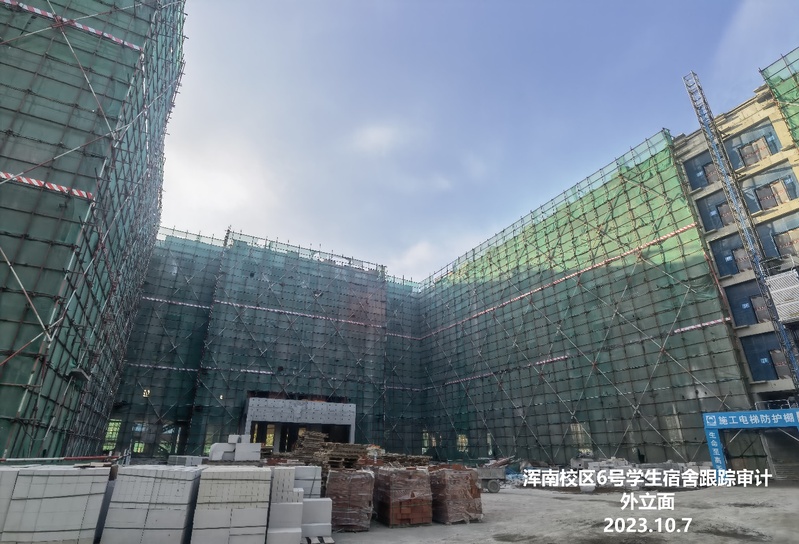

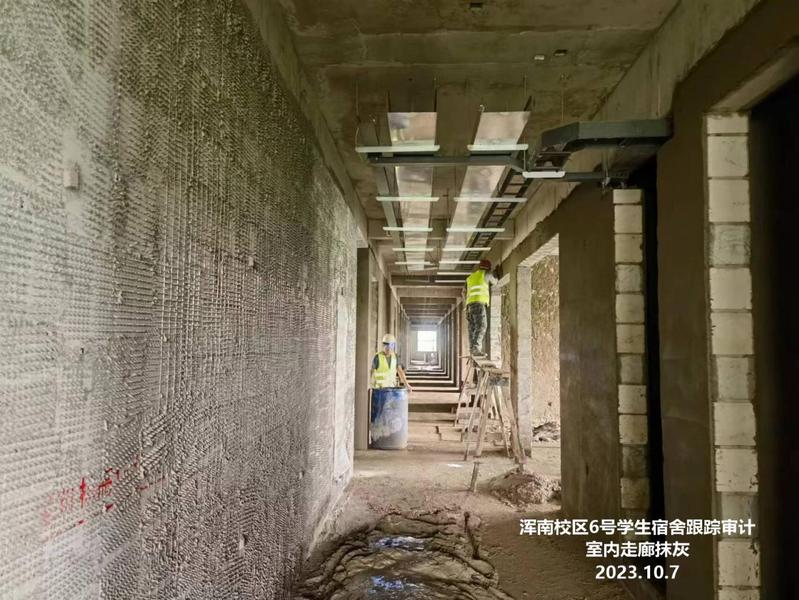

1段1层房心回填土夯实施工,3层走廊砌体墙挂钢丝网片,5层卫生间地面混凝土施工,6层内墙砖砌砖,屋顶防水施工。2段首层土方回填碾压平整,屋面女儿墙抹灰,屋面冷底子油施工,屋顶页岩砖墙面清理,屋面防水施工。3段1层地面保温板铺装,首层地面垫层浇筑施工,2层外墙陶土砖砌筑,2层墙面抹灰,3层外墙陶土砖砌筑,6层构造柱模板施工,屋面防水铺设。4段3层外墙陶土砖砌筑施工,3层墙面抹灰施工,4层走廊桥架安装,5层构造柱模板安装,5层墙体开槽,6层墙体砌筑,6层构造柱模板安装,构造柱浇筑施工,6层安装配电箱,二次配管施工;屋面防水铺装女儿墙外侧抹灰,陶土砖砌筑,陶土砖灰缝清理施工,女儿墙立面保温铺装。5段2层外墙陶土砖砌筑,3层内墙钉钢丝网,3层走廊墙面拉毛施工,内墙抹灰,3层外墙套陶土砖砌筑,4层线管砂浆开槽封堵,4层楼梯口线管安装,4层桥架安装,4层外墙页岩砖砌筑,5层墙体斜砖砌筑,5层线管安装,5层构造柱浇筑施工、电器管线开槽,6层墙体砌筑,6层外墙抹灰施工,6层配电箱安装,女儿墙立面保温铺装。6段首层变更后排水管施工,3层楼梯口抹灰,5层墙体开槽,5层二次配管施工,6层墙体砌筑,6层二次配管施工,屋面连梁造型处砖砌筑,屋顶保温层上细石混凝土浇筑。7段首层土方夯实施工,2层墙体抹灰,5层走廊砌体墙挂钢丝网片,6层墙体斜砖砌筑,6层构造柱模板安装,6层墙体开槽,屋顶保温层上细石混凝土浇筑。8段首层房心土压实,5层线管安装,6层构造柱模板安装,屋面细石混凝土保护层钢筋网施工。地下室墙体砌筑。

本月跟踪审计内容:

本月共计参加分段验收8次,共计参加监理例会4次,共计参加现场签证事宜2次,本月发生现场签证1项,外网挖探沟预计增加造价10万元。审核8月进度款确认值为4825739.74元,9月份进度款尚未申报。
