2024年5月浑南校区6号学生宿舍工程
全过程跟踪审计

时间:2024-06-06浏览:16

东北大学浑南校区6号学生宿舍工程

本月施工进度

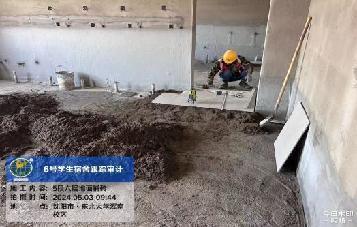

1.1段:南侧外墙保温铺装,外墙抹灰,三层配电箱处穿线,三层外墙保温做样板,五层地面铺砖,五层墙面贴砖,五层卫生间水管安装,六层安装蹲便器;

2.2段:一层外墙干挂钢骨架铁件安装,二层楼梯间墙面大白施工,二层应急照明线路安装,二层吊顶腻子施工,五层天棚吊顶安装,六层监控穿线;

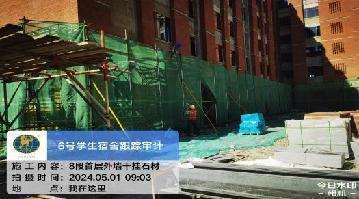

3.3段:一层天棚刮腻子,二层宿舍墙砖铺贴,三层宿舍地砖铺设,四层配电箱压线,四层洗衣间墙砖铺贴,五层地砖铺装;

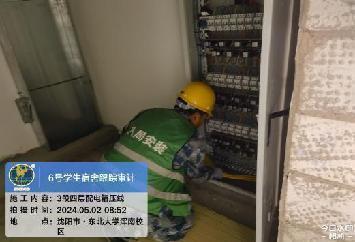

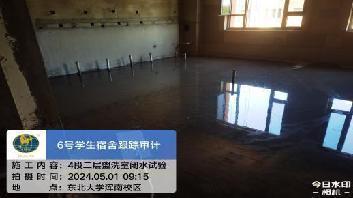

4.4段:一层外墙石材龙骨施工,一层外墙保温铺装,二层盥洗室闭水试验,二层电缆敷设,二层宿舍墙地砖铺贴,三层卫生间闭水试验,三层窗口抹灰,三层地砖铺装,四层楼梯间墙面刮腻子,四层宿舍铺墙砖,五层墙砖铺贴,五层卫生间防水铺装,六层天棚刮腻子,六层宿舍墙砖铺贴,六层卫生间地砖铺贴及蹲便安装;

5.5段:首层外墙干挂石材,二层地面瓷砖铺贴,三层玻璃打胶,五层墙面开槽,五层墙砖勾缝,六层消防管线封堵,六楼宿舍内踢脚线安装,六层墙面大白施工,六层地面铺砖,六层宿舍墙砖铺贴;

6.6段:一层窗口抹灰,一层外墙石材于挂钢骨架焊接,首层暖气管道刷银粉,三层电缆铺设,四层地砖铺贴,五层地砖铺装,六层墙砖铺贴;

7.7段:一层墙面石材干挂,一层电气配管施工,三层宿舍地砖铺设,五楼宿舍墙砖安装,五层宿舍天棚刮腻子,六层走廊穿电缆施工,六层窗台板安装,六层电梯调试;

8.8段:首层吊顶施工,首层外墙干挂石材,一层外墙干挂石材钢骨架焊接,一层水暖管安装,三层地面铺砖,四层地面铺砖,五层宿舍阳台墙边收,六层地砖铺设。
