2024年05月东北大学南湖校区交叉学科创新楼
工程全过程跟踪审计

时间:2024-06-06浏览:385

东北大学南湖校区交叉学科创新楼工程

施工单位北京建工集团有限责任公司

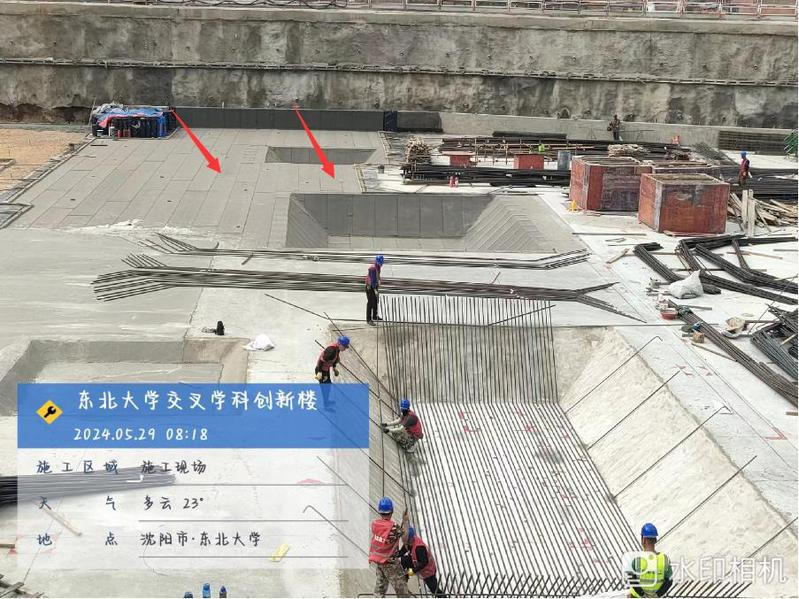

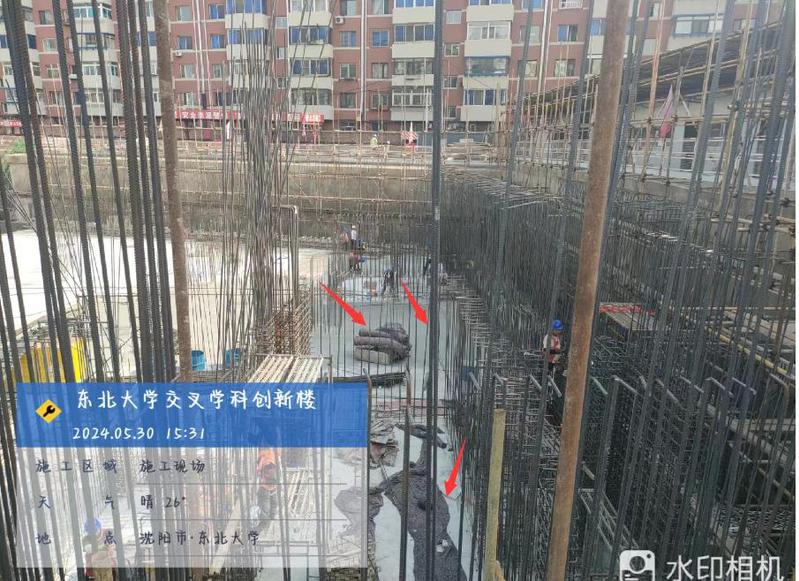

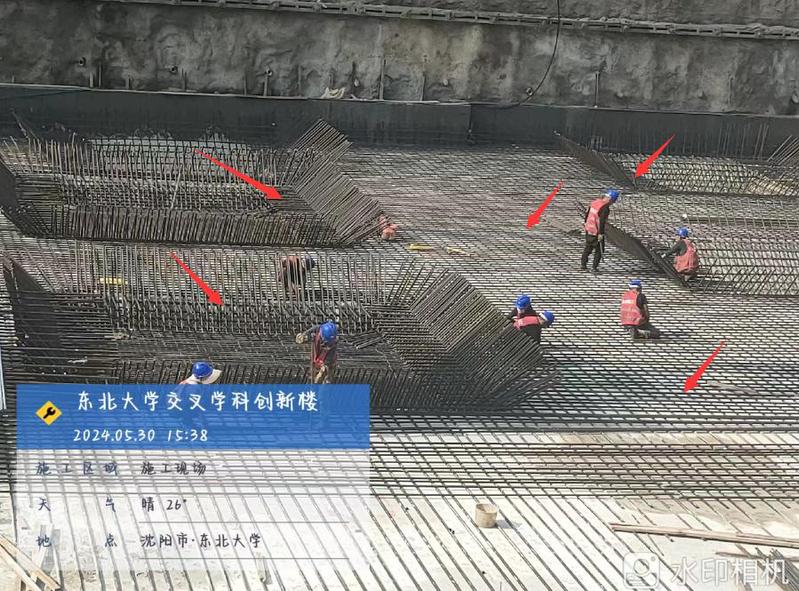

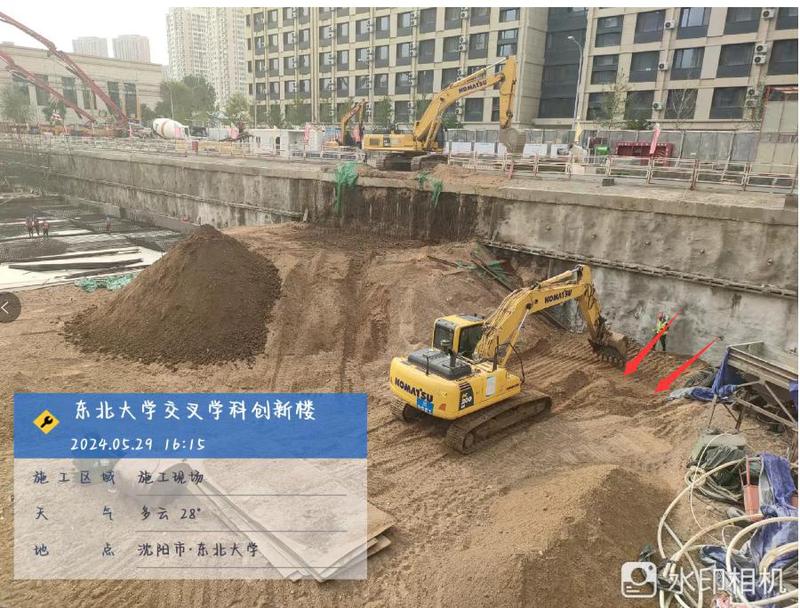

施工进度一至四段土方出土完成,五段土方出土完成70%;一至四段垫层及砖胎膜完成;一至三段防水及防水保护层完成;一段筏板浇筑完成,二段筏板钢筋绑扎完成50%;1号、2号塔吊基础完成、设备安装完成。
